防腐衬里施工
防腐衬里施工
(1) 施工环境温度以15~30度为宜,相对湿度不宜大于80%。温度低于15度时,应设置热源提高环境温度,但不得使用明火加热升温;温度超过35度时,由于胶膜干燥过快,也不宜于施工。
(2) 衬胶场所应保持干燥、无尘、通风良好,操作人员的手、工作服及衬胶用具应保持清洁。进入设备内操作应穿软底鞋。
(3) 胶浆的性能及要求应符合本标准2.1的有关要求。

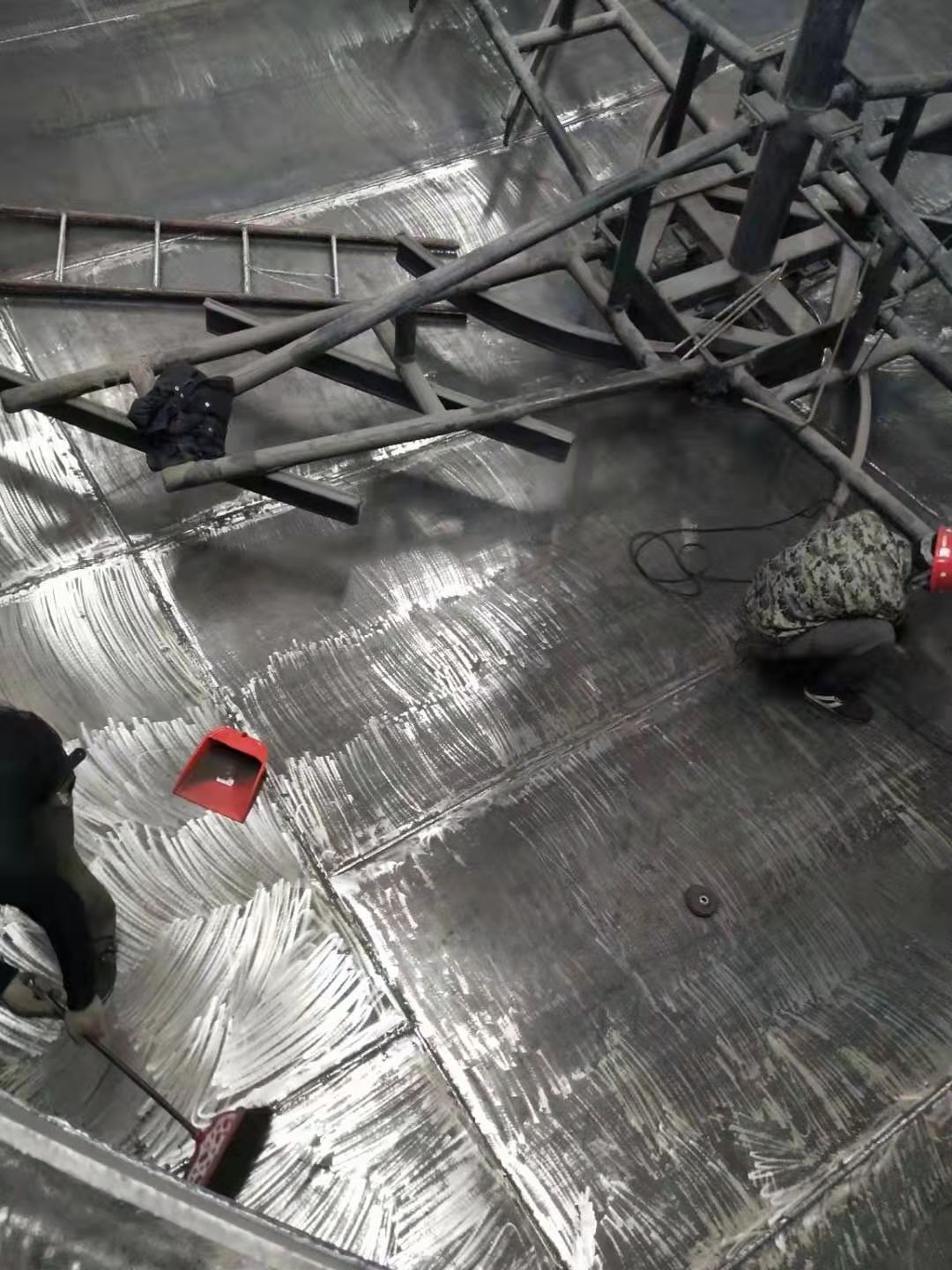

(4) 胶浆在使用前应搅匀,涂刷胶浆应薄而均匀,防止胶浆堆积、流淌或起泡。前后两遍胶浆的涂刷方向应顺次交错操作。
(5) 胶浆涂刷完后,应防止灰也、油、水或机械杂物的落入。
(6) 金属壳体的衬里表面缺陷应在涂末遍胶浆前,用刷过胶浆并经干燥的胶条填塞,以满足贴胶要求。
(7) 橡胶板在下料前进行外观检査(必要时,可用电火花检査)和厚度检査。如有缺 陷,应出记号,在下料时剔除,对个别气泡或针孔,允许进行修补。
(8) 下料要求准确、合理,尽量减少接缝。形状复杂的工件,应制作样板,按样板下料。
(9) 衬里层接缝宜用搭接。但多层衬里的首层或转动部件可采用对接。
不得采用十字形接缝,应采用T字型接缝。
贴衬T字形接缝时,应先将下层搭接处的G面削成斜面,然后贴衬上层橡胶板。
多层衬里时,相邻槔胶层的接缝应错开,一截不得少于100mm。
(10) 削边或接缝方向根据设备结构确定,但应符合下列规定:
a. 设备接管或内壁的接缝方向应順介质流动方向。
b. 转功设备的接缝力'向应顺设备的转动方向。
(11) 胶板铺放位置应正确,不得起褶或受拉变薄。贴合时胶膜应保持完整。
(12) 胶板粘结时,必须顺次将粘结面的气体排净,使胶板和设备表面紧密贴合。胶板的接缝必须烙(压)合密实。
(13) 管道衬里可采用预制胶筒贴衬。公称直径大于或等亍DN250mm的管道宜采用热烙法,公称直径小于或等于DN200DUD的管道宜采用气顶贴合法和气襄牵引法。
(14) 密封面的衬里应平整,不得有径向沟槽。
(15) 相互配合的衬胶零、部件,要检査配合部位的几何尺寸。几何尺寸应考虑到衬胶层的厚度。
衬胶后的胶板需进行机械加工时,胶层厚度应留出加工余量。
(16) 衬胶施工必须进行中间检査,检查项目如下:
а. 检査各接点部位衬胶是否符合设计图纸的要求
b.橡胶衬 里层接缝有无漏烙、镰压和烙焦现象
c.检査衬里层是否存在气泡、针眼等缺障
d.检査接缝搭接方向是否正确,接头是否贴合严实
e.每衬一层胶板宜用电火花检测仪检査衬层有无漏电现象。
(17) 衬胶施工中间检查发现缺陷应及时消除,然后再进行下一工序。
(18) 除符合上述要求外,还应满足胶板制造单位提出的特殊施工方法和要求。
